数读金川
文章字数:604
机组照片 代舒羽 吴翔

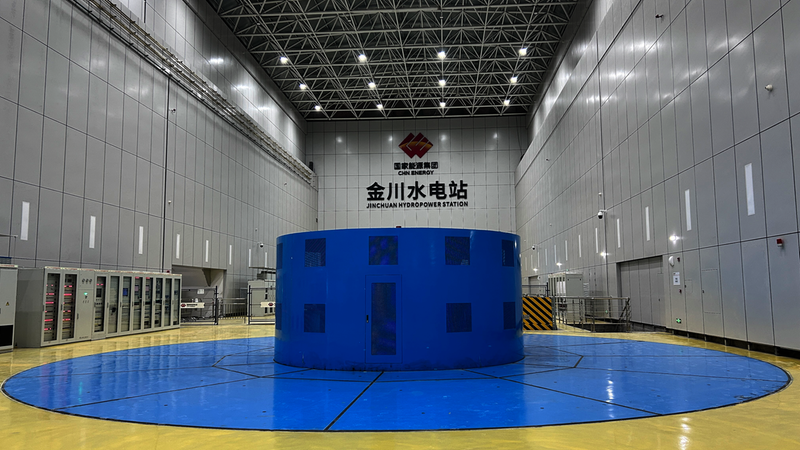

春风起笔绘山河,新燕裁开万里波,金川水电站首台(4号)机组并网发电。
这座矗立于大渡河上游的“西电东送”重要骨干节点,由此开启绿色动能输出新篇章,为我国实现“双碳”目标和能源结构转型再添强劲动力。
1685天 全力以赴 决胜投产
金川水电站总装机容量860兆瓦,安装4台215兆瓦的混流式水轮发电机组,位于四川省阿坝藏族羌族自治州金川县、马尔康市内。由国家能源集团投资开发,水电七局承担主体大坝及溢洪道、全部机组的机电设备安装任务。
2021年9月30日,机电设备安装项目建设者们首批进场。项目初期,受土建交面滞后、设备到货滞后等因素影响,工程一度处于窝工状态,直至2023年11月才具备实际工作面。
面对严峻挑战,一场与时间的极限竞速就此展开:
将定子组装工位转移到机坑内进行,安装间改为转子组装工位;下机架取消预装工序,通过机坑里衬上的中心点进行调整;预埋管路采用后方预配、整体吊装;采用水袋进行桥机负荷试验,减少常规配重倒运时间……系列举措,提升效率,让关键工序较合同工期显著提前,为总进度节点实现奠定基础。
2024年10月15日,土建移交首台机发电机层安装工作面。
2025年7月31日至2026年3月30日,4台机组陆续回装完成。
高峰期,现场灯火通宵达旦,施工人员轮班倒换,争分夺秒推进每道工序,检查每道流程,核对每个数据。
一千六百多个日日夜夜,全体建设者全力以赴,将一个个“不可能”变为现实。
0.05毫米 匠心雕琢 铸就精品
“差之毫厘,谬以千里。”在规模宏大的水
