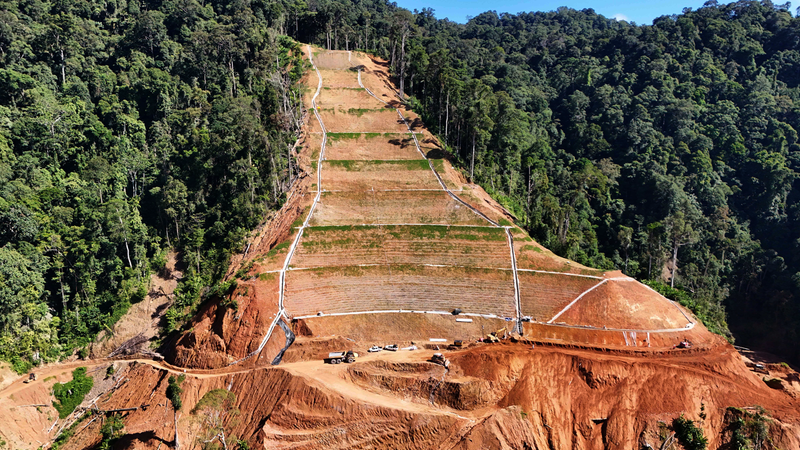

进口边坡开挖

爆破效果检查

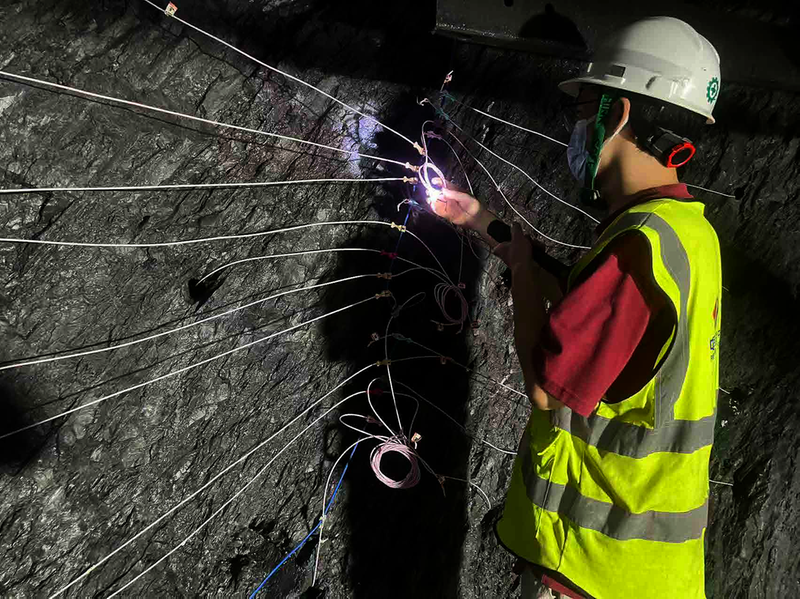

技术人员检查隧洞装药连线 变更审批延误与60天的IDSU审批周期一并纳入索赔范围。业主虽因项目整体施工许可未最终颁布而暂缓批复,但已书面承认延误事实,承诺后续开展专项讨论会并综合评估。这场看似被动的危机,在项目部抽丝剥茧的分析、锲而不舍的磋商与精准有力的反击中,转化为维护权益的主动战机。
精益求精,在爆破声中雕琢细节
“此循环爆破效果不错,继续保持!”“本次爆破效果不理想,残孔不多且孔间岩面不平整,请技术部优化设计@工程管理部”—— 项目生产微信群里,项目经理的点评每日不断。这些看似琐碎的叮咛,实则牵动着工程质量的命脉。在导流洞开挖的初始阶段,爆破参数的每一次微调,都意味着成本与质量的重新平衡。
项目部将爆破优化视为提质增效的核心战场。技术骨干们背着测量仪器,在闷热潮湿的洞窟里一待就是半天,记录每一个孔位的数据,分析每一茬炮的效果。专题会上,争论声常常盖过窗外的雨声,“装药量再减0.2公斤”“孔距再扩5厘米”—— 每一个数字的调整都经过反复推演。终于,在数十次试验对比后,最优参数组合浮出水面:在炸材消耗最低的条件下,半孔率达到92%,石碴块度均匀,为后续支护创造了绝佳条件。
更有创意的是,项目部将炸材消耗与分包商成本直接挂钩,遵循“创效共享”原则。这一机制的引入,犹如激活一池春水。分包商主动派出技术员参与方案优化,从“要我省”变为“我要省”。双向奔赴之下,炸药单耗下降12%,成本效益显著提升,真正实现了互利双赢。
技术输出,在合作中实现共赢
根据联合体分块协议,项目进出口边坡开挖由当地工程公司主责。然而,当项目部工程师定期巡查时,眼前的景象令人忧心:大功率反铲加破碎锤的作业方式,在石方开挖中进展缓慢,工效不足常规钻爆开挖的60%。雨季将至,边坡滞后可能引发连锁反应,影响整体履约。
“帮他们就是帮我们,他们延误也会造成我们延误。”项目经理的话掷地有声。项目部果断决策:技术输出,携手并进。一支由中方爆破专家组成的技术小组迅速成立,他们深入当地公司施工现场,从爆破设计、钻孔精度到装药工艺,手把手示范教学。
第一次预裂爆破试验,当地工人眼神中满是疑虑。但当整齐的半壁孔如刀切般呈现在崖壁上时,掌声与欢呼声在雨林中回荡。三个月后,这家当地公司已能独立完成复杂的预裂爆破,工效提升近一倍。技术共享不仅化解了履约风险,更在异国他乡播撒了友谊的种子。当印尼技术员竖起大拇指,用生硬的汉语喊出“中国技术,很棒”时,每一个中方建设者心中都涌起跨越国界的自豪感。
如履薄冰,在绿色迷宫中守护生命
婆罗洲的热带雨林,既是地球的绿色肺叶,也是危机四伏的复杂战场。这里,高温高湿是常态,拇指粗的毒蛇与拳头大的毒蜘蛛潜伏在每一根藤蔓之后;地质构造破碎如酥饼,地下水丰富似泉涌,边坡稳定性差,塌方的阴影始终笼罩。
项目部将安全生产视为不可触碰的红线。“生命至上、安全第一”的理念,在这片异国的密林中同样重如泰山。“雷霆行动”专项安全整治贯穿全年,安全培训的足迹遍布每一个工区。81次培训,1865人次参与,从营地宿舍规范用电到隧道支护锚杆打设,无一遗漏。三次大型应急演练,模拟隧道坍塌、人员被困场景,救援队伍在泥浆与汗水中锤炼实战能力。
监测室里,工程师们盯着边坡位移监测数据的曲线图,每一条微小的波动都牵动着神经。隧洞内,收敛变形观测点每两小时记录一次,数据及时回传后方。正是这份近乎偏执的谨慎,确保了全年无重大安全事故。当夜幕降临,雨林深处的营地灯火通明,那是建设者们用责任与担当构筑的平安港湾。
2025年,是门达让项目承前启后的攻坚之年。在这片距离祖国万里之遥的热带雨林中,水电七局的建设者们以智慧破解困局,以技术赢得尊重,以合作促进共赢,以坚守筑牢防线。他们用脚步丈量着每一寸岩石,用汗水浇灌着每一方混凝土,在“一带一路”的宏伟画卷上,书写着属于中国水电人的精彩篇章。
2026年,工程由开挖支护全面转入混凝土施工,更加复杂的组织、更加集中的资源、更加严苛的管控考验着项目团队的智慧。但那些在雨林中淬炼出的坚韧品格,那些在困境中磨砺出的专业能力,必将成为冲刺胜利的强大引擎。必将在加里曼丹岛的绿水青山间,为构建中印尼命运共同体再立新功!
