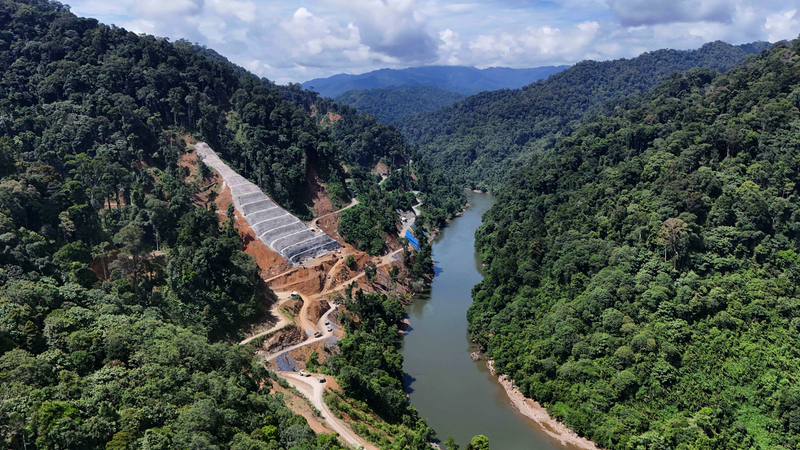

项目施工现场及左岸出口边坡 邓聂涛 任胤宣
当赤道线上的晨雾穿透层层叠叠的蕉林,当加里曼丹岛的犀鸟啼鸣唤醒沉睡的河谷,在婆罗洲热带雨林的心脏地带,一群来自中国的建设者正用钢钎与混凝土书写着新时代的丝路传奇。
这里,没有都市的霓虹璀璨,只有星罗棋布的营灯火光;没有惬意的海风椰韵,只有终年不歇的机械轰鸣。2025年,对于水电七局印尼门达让水电站导流洞项目而言,是一场在密林深处打响的攻坚战,更是一曲在异域他乡奏响的奋进高歌。
化险为夷,在规则丛林中开辟通途
印尼门达让水电站,这个承载着印尼国家能源战略愿景的庞然大物,其导流洞工程如同巨人的咽喉,决定着整个电站的生命节律。2025年,项目步入全面攻坚的关键节点。面对热带雨林诡谲多变的气候、复杂破碎的地质构造以及海外市场的严苛规则,项目部在莽莽林海中锚定目标、破浪前行。
这一年,设计图纸悉数获批,三条施工支洞全线贯通,低位泄水孔闸室开挖告捷,两条导流洞掘进突破2400米大关,EOT-3工期索赔获业主初步认可—— 每一项成果的背后,都是智慧与汗水的凝结,都是责任与使命的托举。
2025年的第一缕阳光尚未焐热林间的晨露,一封来自业主的信函便如冷雨浇头。印尼大坝安全委员会(IDSU)的审批滞后,成为阻挡导流洞开挖的“拦路虎”。业主以电站项目详设图纸未获当地法令认可为由,紧急叫停即将启动的洞挖施工。
函件抵达的那一刻,项目部办公室的空气仿佛凝固了。项目经理攥着那页薄纸,指节泛白。他深知,每延迟一天,就意味着设备闲置的成本增加一分,就意味着直线工期延误的风险高出一截。然而,危局之中方显定力。项目部迅速启动应急响应机制,一场围绕合同条款、技术规范与商务规则的立体博弈悄然展开。
设计团队挑灯夜战,逐条梳理合同接口,最终锁定症结:业主P3标合同悬而未决,导致导流洞标无法获取必要的接口信息,设计图纸提交滞后责任不在我方。商务团队披挂上阵,与业主展开多轮谈判,会议室里的白板上写满了时间节点与风险测算。技术团队则往返于雅加达与工地之间,与IDSU专家进行一场又一场技术研讨,用扎实的数据和严谨的方案叩开审批的大门。
终于,在第五次联合会议上,IDSU带条件批准施工提前启动。当这个消息抵达雨林深处的营地时,无不振奋着全体参建人员的内心。更可贵的是,项目部借此契机提出EOT-3工期索赔,将114天的
