“鹰”击岩峰
—— 老鹰岩二级水电站砂石拌合系统建成投产纪实
文章字数:837

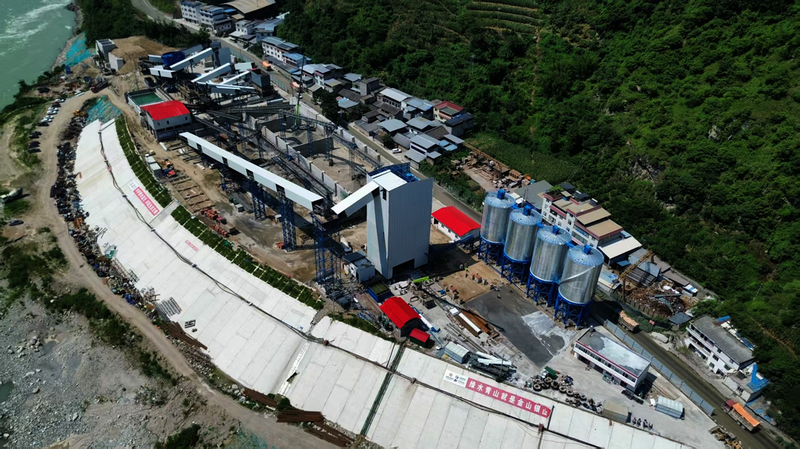

    老鹰岩二级水电站砂石拌合系统全景

  徐成 马振华
  大渡河,一条流淌着红色血脉的河流,在四川省雅安市石棉县勾勒出水急山陡的磅礴画卷。
  在这片浸染着英雄气概的土地上,险滩与峭壁的峡谷间,历经196个日夜鏖战,一座现代化的砂石拌合系统拔地而起—— 老鹰岩二级水电站砂石拌合系统建成投产,为电站建设输送源源不断的优质“粮草”。
  狭地攻坚:
  立体鏖战保工期
  沿着大渡河逆流而上,老鹰岩二级水电站建设正酣,作为四川省“十四五”重点建设项目,电站总装机容量420兆瓦,建成后将有效缓解川内供电压力,助推清洁能源再提升。
  不远处,仅1.8万平方米的施工现场更是如火如荼,由老鹰岩砂石拌合工区承建的砂石加工系统和混凝土拌和系统肩负着电站场坝枢纽工程162万方混凝土的供应重任。
  狭小的空间需承载混凝土月高峰强度达10.8万方的砂石拌合系统,巨大的供需反差如同一道无形枷锁,对这支队伍的组织协调、精细管理提出前所未有的挑战。
  当场地最终完成移交时,时间已至5月中旬,工期红线在前,“以空间换时间,向管理要效率,启动劳动竞赛,激发全员潜能!”工区负责人果断拍板,工区党团组织同步发力,党员先锋队扛起鲜红旗帜,青年突击队臂戴醒目标识,在尘土飞扬的工地上迅速集结……
  场地狭小,交叉作业避无可避。工区团队提前在图纸上“排兵布阵”,精准预判可能出现的交叉作业点,反复推敲工序衔接,精密规划各项任务,让有限资源迸发最大能效。基础开挖的轰鸣声与设备安装的敲击声同步响起,土建施工与钢结构吊装穿插进行,运输车辆精准穿梭……整个现场如同一台高速运转的精密机器,大家紧密协作,争分夺秒向着节点目标全力推进。
  然而,天公亦不作美。石棉地处“雨城”雅安辐射圈,施工中后期雨水频频到访。泥泞阻滞着设备履带,运输车辆的轮胎在泥地里反复打滑,留下深深的辙痕。汛期临近,河面日渐宽阔,浊浪日夜拍打着堤岸,时刻提醒着时间的紧迫。
  与风雨较量,同时间赛跑。工人们“见缝插针”,泥浆裹满裤腿,汗水浸透工装,雨衣下的身影在积水中深一脚浅一脚地铺设钢筋、加固模板,使混凝土浇筑工序仍然在一次
