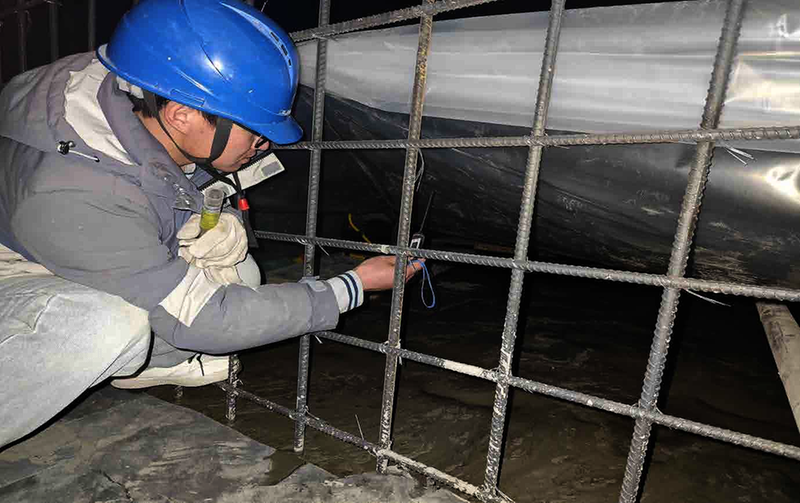

施工工艺难度较大,工区重新采取双液注浆工,保证了支护的基础稳定性,克服了不良地质条件下的锚索钻孔困难问题。
“保障了边坡的稳定性,我们更有信心保障有用料开采的质量”。优化爆破参数、减少料源风化料占比、规划开挖方式以及夹层料范围、监督前缘无用料翻渣过程,骨料质量不断保障……
2024年,俄德西沟料场全年安全开挖有用料90万方,保质保量地完成大坝混凝土的生产供应,同时,其施工优化方案获公司优化变更创效奖。
抓短板保供应
“一个水桶无论有多高,它盛水的高度取决于其中最低的那块木板”。
工区地处海拔3000米以上的高寒高海拔地区,昼夜温差大。特别是进入四季度以来,气温更低,四季度的履约工作很容易成为全年履约的“短板”。
全力以赴做好冬季保供工作迫在眉睫。
“别说混凝土了,我们现场值班人员在现场值班室内,不开个油汀,人都冷的遭不住。”
对啊,大家迅速将混凝土的保温和人的保温联系起来,要么提升外部温度,要么内部保暖防止温度流失。

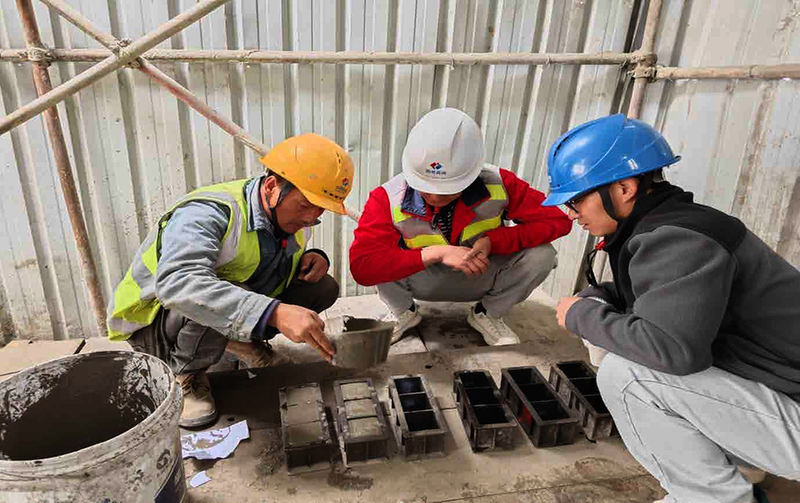

利用氨制冷系统和锅炉制热系统分别生产制冷、制热混凝土在不同季节使用,严控砂石骨料的质量、混凝土的配合比,加强混凝土原材料加热、搅拌、运输、浇筑控制,以此实现混凝土的“外部加热”。
有了“热源”还远远不行,防止其流失也是重中之重。工区巧妙的给系统油和水管路穿上“保暖衣”全方位橡塑包裹保温,对系统进行车间封装,设立胶带机保温廊道,为混凝土的正常供应提供强有力保障。
在“内外结合”的一系列措施之下,混凝土生产温度终于是得到了保障。
11月16日,业主对工区发来表扬信,对工区一年来的工作予以高度认可,工区上下的努力拼搏、勤奋耕耘也迎来了回报。
漫漫征途,唯有奋斗。叶巴滩大坝正“高速成长”,生产任务形势依旧严峻复杂,工区将继续铆足信心、克难攻坚,为国内目前高原在建最高双曲拱坝电站建设提供放心“粮草”。
