通版阅读请点击:
展开通版
收缩通版
当前版:20-21版
向“量”逐“质”
文章字数:1087

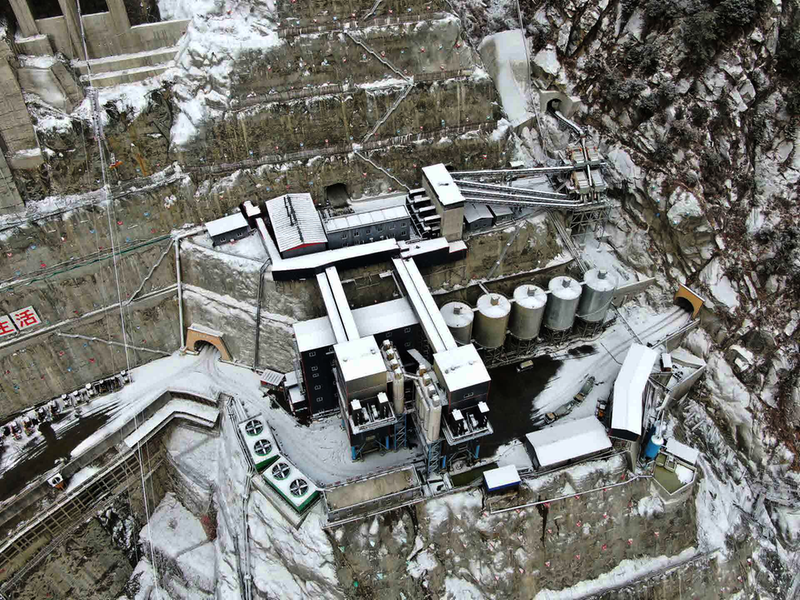

    冬季雪景下的拌和站

    如苏沟拌和楼建成投产

  昝维
  滔滔金沙江,巍巍叶巴滩。回望2024年,高光不矜,低谷不馁,一路奋进,一路精彩。
  2024年11月20日,叶巴滩砂石混凝土工区高线拌和系统混凝土生产破100万方,提前42天完成年度节点目标,稳健高效地支撑了大坝主体的混凝土浇筑需求。
  抓节点保履约
  刚驶入2024,业主就给工区带来一卷“考题”。
  1月初,临时接业主通知,需在降曲河渣场顶部位置如苏沟修建1座强制式拌和楼,承担大坝工程水垫塘、二道坝混凝土的供应。
  彼时的叶巴滩,正处于冬季低温中,又临近春节,人力、物力都相对较为匮乏,加上其高强度的施工要求和紧张的工期压力,这些无一不时刻考验着工区团队的技术与智慧。
  “要在每一个工序流程上狠下功夫,思想认识到位、施工资源到位、协调沟通到位、安全管控到位”,工期不等人,工区主任邱剑在此时对项目团队提出了更高要求。
  工区工程技术部负责人周志华,90后的东北小伙子,自2020年参加工作以来,一直在叶巴滩项目从事施工、技术岗位工作。“当时如苏沟现场还是一片荒地,而技术人员春节值班也只有我
  一个,确实一瞬间觉得头都大了起来”周志华回忆道。
  由于是业主临时通知,工区关于拌和站的资源储备和规划图纸信息量极少,现场条件复杂,各项资源匮乏,为快速拉开开工帷幕,作为技术负责人的他唯有“亲力亲为”,白天深入一线勘测现场、对接甲方,晚上加班绘制施工现场平面布置图,编制前期策划及各项方案,各项工作正有序推进。

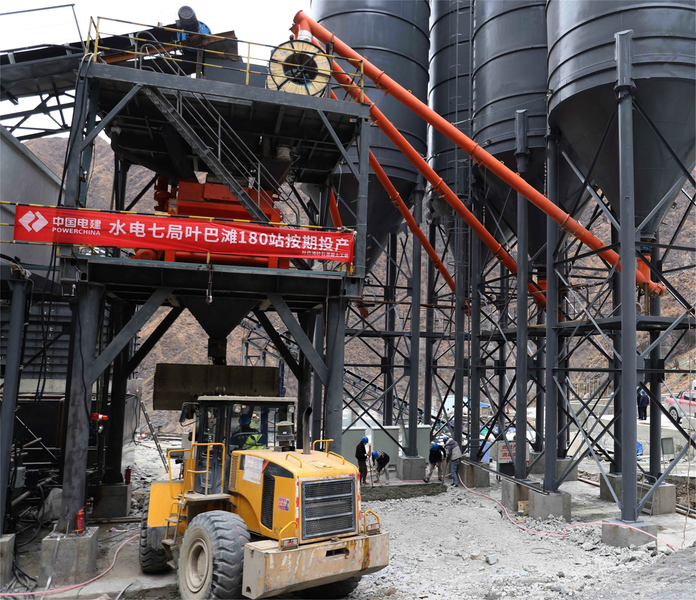

  在历时70天持续作战,经历了春节、冬季低温,按期实现“3.20”如苏沟建安投产目标。
  号角已响,就更需勇往直前。此后,工区凭借着这一股子干劲,相继在2024年5月,实现混凝土产量超12万方,创单月生产新高;
  2024年10月,混凝土产量超13万方,再次刷新月生产纪录;
  2024年11月20日,叶巴滩实现混凝土生产超100万方,提前42天完成年度目标。
  一个个节点的顺利实现,便是对这一年来工作最好的肯定。
  抓源头保质量
  “抢抓时机、加速生产,保质保量完成大坝高峰混凝土供应!”这是工区对业主和项目部立下的承诺。
  如何保证质量?工区认为“唯有源头活水来”,须从源头原料上加强控制!
  俄德西沟料场作为混凝土骨料生产的来源地,对项目高效履约起着关键作用。但此地地质条件较差,开挖过程中受到地质缺陷的影响,2024年初料场边坡发生深层变形,设计要求料场边坡加固锚索。这无疑是为现场履约增加了巨大的负担。
  为保证大坝混凝土正常供应,工区积极联络各方单位,于2024年8月18日确定在降曲河堆场进行有用料回采,并在过程中安排专人盯控,控制回采料的质量及现场施工安全。
  “回采只能暂时解决我们的来源料的问题,当前最重要的是加快进度,完成料场边坡支护。”
  料场边坡地质条件较差,原有的

地址:四川省成都市天府新区兴隆湖湖畔路南段356号   版权所有:中国水利水电第七工程局有限公司
京ICP备 11043677号
