    马拉贡光伏电站

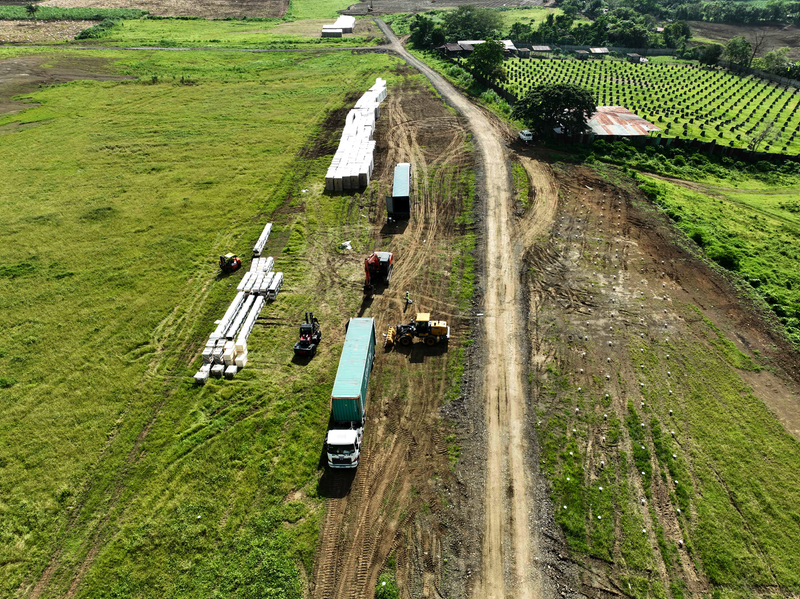

    首批组件现场卸货

  项目周边村镇居民,商务经理联系供应商和分包商资源,技术经理联系业主方,项目经理主攻省市及许可证。通过项目部全员不懈努力,终于成功取得临时施工许可。
  3月16日合同签定,4月11日开工仪式,5月8日地勘完成,5月10日试桩开始……
  正当蓄势待发准备大展拳脚时,更大的“拦路虎”出现了。
  根据施工计划,开工后3个月内完成施工图审批,然而2个多月过去了,项目总平图都未获批。
  究其原因,是设计理念、引用规范、图纸表达等方面文化差异巨大所致。怎么办?必须入乡随俗!但要让“外来的和尚念好本地的经”也非易事。
  在公司领导的协调下,项目部与设计团队达成共识,即设计院负责总体方案设计和输出审核,菲律宾本地的设计工程师负责与业主工程师的沟通和图纸绘制,项目部负责协调沟通;为提高沟通效率设计院相关人员驻场设计。通过一系列的调整和改进,设计图审批工作逐步走向正轨,为项目顺利推进奠定基础。
  勇挑重担,“P”荆斩棘保障有力
  光伏EPC项目中“P”的占比70%以上,是整个项目成败的关键。由于前期设计图纸审批滞后,留给他们的时间非常紧迫。
  光伏组件、汇流箱和逆变器属于甲供乙运,也增加了项目部在岸物流组织协调的难度。为进一步压缩采购供货时间,项目部与公司采购部门协调联动,从招评标、驻厂督造、验收出厂、报关装船、海运跟踪,到清关接货、在岸运输、卸货保管等各个环节都制定详细的计划和跟踪方案。
  2023年7月初,首批30个光伏组件集装箱靠泊马尼拉港,正式拉开在岸物流运输序幕。
  整个大马尼拉区域的交通都十分拥堵,从港口到工地的货运车辆都是晚上离港深夜到达。那段时间,负责收货工作的老潘领着雇员,天亮即到达现场卸货,大幅缩短车辆等待时间,提高运输效率。
  四个多月的时间总计完成600多个标准集装箱和大量非标散货清关和运输,高峰期每天到场的各型运输车辆超过20趟次,所有到场车辆卸货、入库均及时完成,未发生车辆滞留事件。
  2023年9月19日,在塔纳万光伏电站拉开光伏支架和组件安装的序幕。
  攻坚克难,“C”位出镜引来关注
  由于在许可证获取、设计图审批、土地合法手续取得等方面的时间远远超出预期,错过土建施工的黄金时段,不得不在雨季开展土建施工工作。
  如何在极其不利的条件下和十分有限的时间内,顺利啃下“硬骨头”,成为项目团队必须解决的问题。
  大马尼拉地区每年7~10月台风多雨量大,项目场址多为种植用地土壤松软,“人走一身泥、车行两道沟”。此时,正值设备材料进场和螺旋桩施工高峰期,稍有差错后果不堪设想。
  项目部超前谋划,提前采购大量块石作为路基材料,抓住有利天气完成场内道路基层铺筑,确保物料运输车辆和场内转运车辆的顺畅通行。同时为施工人员准备充足的雨衣、雨鞋、雨伞等防护用品,将雨天对螺旋桩施工的影响降到最低。
  在攻克一个个难关保进度时,为树立水电七局光伏制造品牌,建设过程中项目部还有一大“法宝”,一路为项目建设保驾护航,那就是“质量”。
  项目部聘请专业的测试工程师严把施工过程质量关,同时请业主工程师加强过程监督,对发现的质量缺陷坚决整改并处罚相关责任人,对建设团队的技能素质培训一刻不曾懈怠,为后续项目储备人才队伍。
  2024年3月20日,塔纳万升压站一次性通过马尼拉电网公司专业检验,合格率100%;在塔纳万和马拉贡东电站的落成庆典上,菲律宾能源部副部长、八打雁省和甲米地省省长、塔纳万市和马拉贡东市市长、议员等政府要员,以及业主普瑞能源CEO、马尼拉电网公司高管等都对项目的建设进度和质量竖起大拇指,称赞中国电建是世界一流的建筑总承包商。

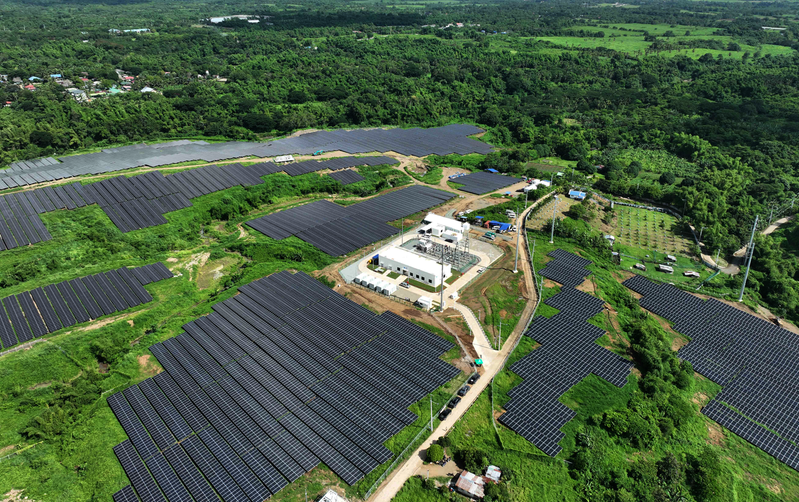

  一望无边的光伏组件旁,村落植被交错辉映,构成人与自然和谐共生的别样光景,他们来不及欣赏,又将奔赴新的项目。
