山城重庆,气势磅礴,长江和嘉陵江穿城而过,滚滚东去。因奇妙险峻的城市布局,穿山越岭的立体交通,吸引广大旅游者到来,也令轨道交通建设者们望而却步。
春日朗照,穿云破雾,山城轮廓初显,重庆轨道交通4号线和27号线在连绵青山构成的山水画上,更加显眼。
挑战!打响建设“第一枪”
作为“家门口”的市场,备受水电七局关注。
这座神奇的城市基于山地和丘陵建造而成,工程建设难度可想而知。扩大轨道交通建设规模,成为破解通行难题、促进中心城区和主城新区同城化发展的唯一出路。
2021年1月,中国电建集团联合体中标重庆轨道交通4号线西延伸段工程,七局人的重庆地铁建设梦终于成真。
“这就好比十月怀胎一朝分娩,真正的压力才刚刚开始。”项目负责人刘浩亲身感受过程的艰辛,也知道中标的不易。
重庆轨道交通4号线西延伸段工程正线全长10.8公里,是重庆轨道交通线网中的骨干线路之一。水电七局承建土建2标段,包含盘溪站和大石坝站两站两区间,共2.72公里的施工任务。
第一次进入重庆地铁市场,面临诸多施工难题:复杂的地形,坚硬的岩层,湿热的气候,位于核心城区繁华闹市区的暗挖车站、紧邻既有运营车站,施工周边环境复杂。一系列问题成了“毛线团”,亟待解开。
唯有“快刀斩乱麻”。所有人全都动起来、跑出去,寻找一切可以利用的资源,理清重庆建筑行业规范,走出去对标学习,建立高水平施工标准。
每日步行10公里变成绝大多数人的必修课,从临时营地走到大石坝站,从大石坝站走到盘溪站,从盘溪站走到TBM始发竖井,管线勘探、营地选址,对接单位、交叉施工区域摸排考察,在一次又一次用脚丈量过这两站两区间后,复杂的问题逐渐被解决。
在全体职工共同努力下,2021年11月30日,大石坝站全线第一个成功进入主体施工;2022年10月22日,大石坝站小里程段首版仰拱浇筑完成,是全线首个完成的仰拱浇筑;2023年3月1日,大石坝站首版二衬开始浇筑,成为全线首个正式进入二衬施工的站点;2023年3月2日,玉盘区间左线TBM顺利下井组装。
项目部自成立以来,多次迎接各方检查,得到一致好评,成功将盘溪站打造成全线样板迎检站点,荣获公司示范性“安康型班组”,中电建铁路集团重庆公司先进集体,“先进党组织”“先进集体”“六比六赛”劳动竞赛优胜单位,重庆轨道集团轨道交通建设工程安全文明示范工地等奖项。

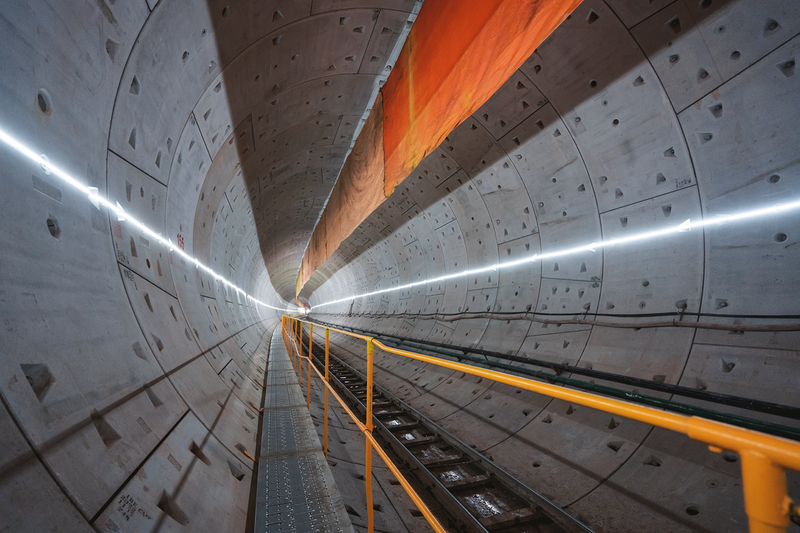

2023年,六月TBM始发,九月空推过盘溪站。为确保两个关键节点按期完成,项目部将按照公司两会“坚持稳中求进,以质取胜”要求,狠抓隐患整改落实,全面促进质量提升,坚持问题导向,坚持过程管控,强化履职尽责,勇于担当作为,持续打造七局轨道品牌。
传承!项目建设“捷报传”
凭借4号线优质的工程形象、良好的外部评价、高质量的服务质量,助推公司成功中标重庆轨道交通27号线4标段,承担份额位于4个土建标段之首,区域现场履约品牌力持续提升,实现“两场”互动的良性循环。
重庆轨道交通27号线土建工程04标项目,包含1站1区间2座变电所,分别为磁器口站,西永站~磁器口站区间,2座变电所位于中梁山隧道矿山法区间的进、出口。
西永站~磁器口站小里程TBM区间始发段位于大下坡曲线段,掘进过程中需穿越环线高
