允文允武的“主心骨”
文章字数:2377

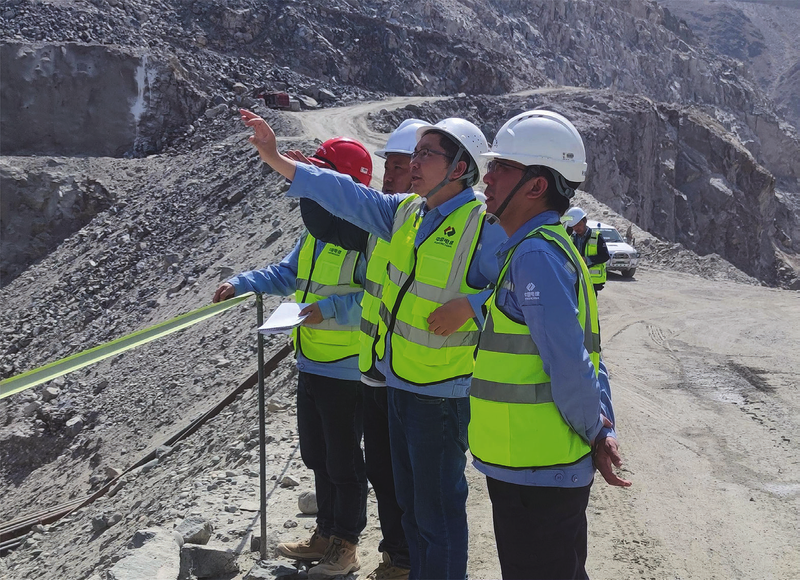

杜宜斌(右二)在施工现场 吴敏
大河奔涌,奏一曲时代乐章;
高山巍峨,建一座“世纪之坝”。
沿着喀喇昆仑公路的脉络,汽车在崎岖陡峭的山壁间蜿蜒盘旋,一边是雄伟陡峭的山坡,一边是深不见底的山谷。有最险峻复杂的山路,也有最恢宏壮观的山岭,这是所有来巴沙项目工作的人的初印象。行驶大半天后,一边的山谷变为滔滔的大河,你就会知道,近了,“主战场”要到了。
在巴基斯坦北部KPK省与GB地区交界的印度河干流上有一项伟大的“世纪工程”正在如火如荼的建设中,杜宜斌就是这个超级工程的“舵手”。2020年5月,时值新冠疫情全球蔓延,集团签订了巴沙项目大坝标施工总承包合同的消息传来,随即而来的就是杜宜斌的任职文件,他临危受命,再次担负起了项目经理的重任。在此之前,他已经先后在苏丹罗塞雷斯水电站、巴基斯坦塔贝拉水电站、卡洛特水电站等水电项目摸爬滚打了多年,是个经验丰富的行家里手,这也不是他第一次扛起项目部的大旗带领团队走向成功。
“武”能修大坝
水电站施工建设中,需将河水引向预定的导流泄水建筑物,为主体工程干地施工提供条件。在巴沙水电站的原设计中,大坝右岸布置有两条导流洞和一条导流明渠同时导流,然而项目部尚处于建设初期,加之受到新冠疫情冲击,人力、物力资源有限,怎样才能满足同时对两条导流洞施工进行的资源安排和现场协调组织?在大家都一筹莫展之际,杜宜斌掷地有声的说道“在不影响原计划的前提下讨论对两条导流洞进行分期施工的可能性”“一条路走不通我们就换一条嘛,总归是要往前走的”。项目团队就这一提议进行激烈的讨论和分析,得出结论:按照原设计和实际施工条件,分期施工,可行!。
于是在杜宜斌的带领下,项目团队从设计阶段的影响因素、变化后的效益到实施过程的计划调整进行了全方位的论证,最终获得了业主工程师的认可,同意用一条导流洞和明渠进行导流,另一条则直接改成冲沙洞,不再进行二期改建。这样一来,原本的施工强度降低,施工周期也得到了延长,使原定的4台钢模台车优化到2台,采购成本节约了近400万元人民币,同时有效的降低了业主投资费用,实现双赢目标。
2号导流隧洞进洞开挖以来,遭遇到多个大剪切裂隙带。其中,长283.9米、占比29.7%的Ⅳ类围岩岩石破碎风化严重,裂隙发育,杜宜斌提出采用“短进尺,弱爆破,强支护”的方式进行开挖,高度重视隧洞资源配置和工序的无缝衔接,多次赴施工现场实地查看,反复叮嘱现场负责人:“要把安全生产当作‘头等大事’来抓,细之又细的做好、做实安全隐患排查工作”。他提出“把洞室施工值班人员、施工设备、生产工器具固定化,安全检查常态化,工序衔接无缝化。”最大限度的确保隧洞施工安全有序推进。
2022年6月12日,2号导流隧洞顺利贯通,目前已全面进入混凝土施工阶段。
“文”能定人心
8月是项目全年最艰难的一个月,项目所在地区受到强降雨天气的影响爆发山洪灾害,并由此引发山体滑坡等次生灾害,进出项目建设现场的主干道喀喇昆仑公路多处路段或遭侵蚀或被主动封闭,项目所需的施工物资和后勤物资在相当一段时间内无法运送至现场,施工现场多个工作面几近停摆。“怎么办?巴沙项目工期紧,任务重,更承载了无数‘巴铁’朋友的期盼,就是为了他们,我们也不能停啊!”项目团队心急如焚,每天都在关注道路问题。
杜宜斌发现项目部萦绕着这种紧张焦虑的气氛,果断出手,“开一次党员大会吧。”一场以“统一思想,振奋精神,打赢一场攻艰战”为核心的党课开讲了。课上,他提出“竖起一面旗帜,筑牢一个堡垒,打造一个品牌,做优一个项目”的要求,希望党员干部克服情绪化,发挥先锋模范作用,做好本职工作,在不断学习中提升技能本领,为项目员工做好表率。通过这次党员大会理顺情绪,稳定人心,使项目部团结成“一块坚硬的钢铁”,心往一处想、劲往一处使,推动“巴沙大坝号”巨轮继续乘风破浪、勇毅前行。
尽管处于极端困难的时刻,杜宜斌带领的巴沙项目团队仍积极承担社会责任,彰显“大国重器”的责任与担当。受季风季节影响,巴基斯坦多省份遭遇空前猛烈的洪涝灾害,杜宜斌表示:“越是艰难,越是要勇于担当”,带头组织项目员工筹集善款65万卢比,一部分用于帮助家庭受灾严重的巴方员工渡过难关,其余部分捐赠给当地慈善机构,让更多“巴铁”兄弟重建家园,还通过帮助附近村落修缮道路、修复农业基础设施等方式伸出援手。
此外,杜宜斌带领的巴沙项目团队坚持属地化可持续发展策略,配合业主“青年人才计划”,邀请面试合格的青年工程师到项目部实习;植树种草改善周边环境,贯彻绿色发展理念,创建文明工程……不断将“命运共同体”理念融入项目发展的实践。
巴基斯坦巴沙大坝标项目是电建集团牵头承建的单个合同额最大的水电站项目,大坝建成后将成为世界上最高、规模最大的碾压混凝土大坝,有巴基斯坦“三峡工程”的美称。早在上个世纪巴政府就计划修建这座大坝,但因为种种原因一直未能启动,在集团以“低预算”签下合约后,曾有外媒称这是在“赔本赚吆喝”。面对复杂的外部环境和各种不利因素,你问杜宜斌心里怕不怕,怕,也不怕。怕的是辜负集团公司和渴盼已久的巴基斯坦人民的信任,不怕的是他相信项目团队,相信这支“历经百战”的“川牌铁军”的实力。
在他的带领下,巴沙项目团队克服安保、气候、水土不服、交通、通讯、疫情等种种困难,实现多个节点目标:2020年12月首期营地入住、2021年3月索道桥顺利通车、2022年5月主营地正式投入使用、2022年6月2号导流隧洞顺利贯通、2023年4月上游围堰防渗墙一期工程顺利完成、主要生产系统建设稳步推进……现场进度多次得到业主致函表扬,获得巴基斯坦总理盛赞,随着项目顺利建设近三年,“唱衰之声”也不攻自破。
山不低头,但人能比山高;河不歇脚,但人能比河快;山高路远,但见风光无限;跋山涉水,不改一往无前。山水之间,新的传奇正在书写,杜宜斌带领的巴沙项目团队将矢志不渝,一往无前,以拼搏的精神和奋斗的姿态向世界交出属于中国建设者的答卷。
