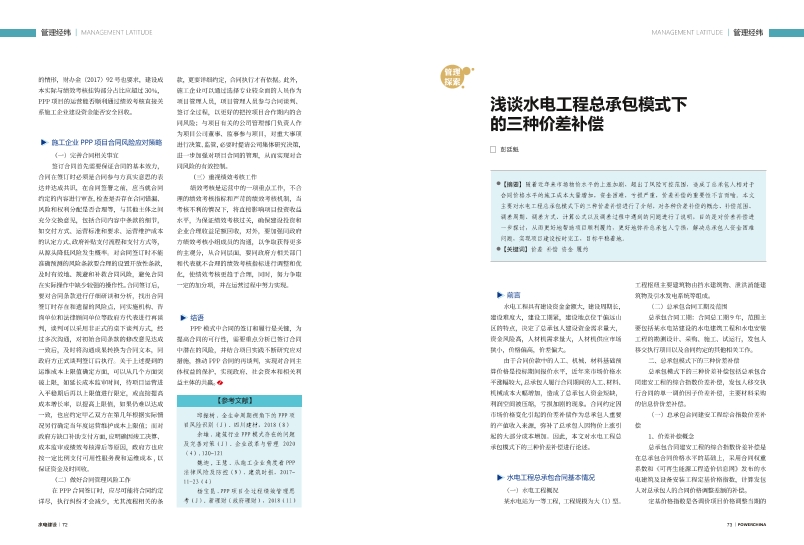

浅谈水电工程总承包模式下 的三种价差补偿
文章字数:930
彭廷魁
【摘要】随着近年来市场物价水平的上涨加剧,超出了风险可控范围,造成了总承包人相对于合同价格水平的施工成本大量增加,资金困难,亏损严重,价差补偿的重要性不言而喻。本文主要对水电工程总承包模式下的三种价差补偿进行了介绍,对各种价差补偿的概念、补偿范围、调差周期、调差方式、计算公式以及调差过程中遇到的问题进行了说明,目的是对价差补偿进一步探讨,从而更好地帮助项目顺利履约,更好地弥补总承包人亏损,解决总承包人资金困难问题,实现项目建设按时完工,目标平稳着地。
【关键词】价差 补偿资金 履约
前言
水电工程具有建设资金金额大,建设周期长,建设难度大,建设工期紧,建设地点位于偏远山区的特点,决定了总承包人建设资金需求量大,资金风险高,人材机需求量大,人材机供应市场狭小,价格偏高,价差偏大。
由于合同价款中的人工、机械、材料基础预算价格是投标期间报价水平,近年来市场价格水平涨幅较大,总承包人履行合同期间的人工、材料、机械成本大幅增加,造成了总承包人资金短缺,利润空间被压缩,亏损加剧的现象。合同约定因市场价格变化引起的价差补偿作为总承包人重要的产值收入来源,弥补了总承包人因物价上涨引起的大部分成本增加。因此,本文对水电工程总承包模式下的三种价差补偿进行论述。
水电工程总承包合同基本情况
(一)水电工程概况
某水电站为一等工程,工程规模为大(1)型。工程枢纽主要建筑物由挡水建筑物、泄洪消能建筑物及引水发电系统等组成。
(二)总承包合同工期及范围
总承包合同工期:合同总工期9年,范围主要包括某水电站建设的水电建筑工程和水电安装工程的勘测设计、采购、施工、试运行,发包人移交执行项目以及合同约定的其他相关工作。
二、总承包模式下的三种价差补偿
总承包模式下的三种价差补偿包括总承包合同建安工程的综合指数价差补偿,发包人移交执行合同的单一调价因子价差补偿,主要材料采购的信息价价差补偿。
(一)总承包合同建安工程综合指数价差补偿
1、价差补偿概念
总承包合同建安工程的综合指数价差补偿是在总承包合同价格水平的基础上,采用合同权重系数和《可再生能源工程造价信息网》发布的水电建筑及设备安装工程定基价格指数,计算发包人对总承包人的合同价格调整差额的补偿。
定基价格指数是各调价项目价格调整当期的
【摘要】随着近年来市场物价水平的上涨加剧,超出了风险可控范围,造成了总承包人相对于合同价格水平的施工成本大量增加,资金困难,亏损严重,价差补偿的重要性不言而喻。本文主要对水电工程总承包模式下的三种价差补偿进行了介绍,对各种价差补偿的概念、补偿范围、调差周期、调差方式、计算公式以及调差过程中遇到的问题进行了说明,目的是对价差补偿进一步探讨,从而更好地帮助项目顺利履约,更好地弥补总承包人亏损,解决总承包人资金困难问题,实现项目建设按时完工,目标平稳着地。
【关键词】价差 补偿资金 履约
前言
水电工程具有建设资金金额大,建设周期长,建设难度大,建设工期紧,建设地点位于偏远山区的特点,决定了总承包人建设资金需求量大,资金风险高,人材机需求量大,人材机供应市场狭小,价格偏高,价差偏大。
由于合同价款中的人工、机械、材料基础预算价格是投标期间报价水平,近年来市场价格水平涨幅较大,总承包人履行合同期间的人工、材料、机械成本大幅增加,造成了总承包人资金短缺,利润空间被压缩,亏损加剧的现象。合同约定因市场价格变化引起的价差补偿作为总承包人重要的产值收入来源,弥补了总承包人因物价上涨引起的大部分成本增加。因此,本文对水电工程总承包模式下的三种价差补偿进行论述。
水电工程总承包合同基本情况
(一)水电工程概况
某水电站为一等工程,工程规模为大(1)型。工程枢纽主要建筑物由挡水建筑物、泄洪消能建筑物及引水发电系统等组成。
(二)总承包合同工期及范围
总承包合同工期:合同总工期9年,范围主要包括某水电站建设的水电建筑工程和水电安装工程的勘测设计、采购、施工、试运行,发包人移交执行项目以及合同约定的其他相关工作。
二、总承包模式下的三种价差补偿
总承包模式下的三种价差补偿包括总承包合同建安工程的综合指数价差补偿,发包人移交执行合同的单一调价因子价差补偿,主要材料采购的信息价价差补偿。
(一)总承包合同建安工程综合指数价差补偿
1、价差补偿概念
总承包合同建安工程的综合指数价差补偿是在总承包合同价格水平的基础上,采用合同权重系数和《可再生能源工程造价信息网》发布的水电建筑及设备安装工程定基价格指数,计算发包人对总承包人的合同价格调整差额的补偿。
定基价格指数是各调价项目价格调整当期的
